为贯彻落实市委、市政府加快马山县乔老河片区开发建设精神,我县强化工作措施,提出从3月18日至6月28日,用100天时间组织开展片区项目建设的“百日攻坚”方案,落实具体人员,抓重点、攻难点,紧锣密鼓地开展百日攻坚活动。通过一段时间的扎实工作,目前片区发展规划建设年度目标任务取得了阶段性成果。
片区2018—2019年30个建设
项目竣工22个

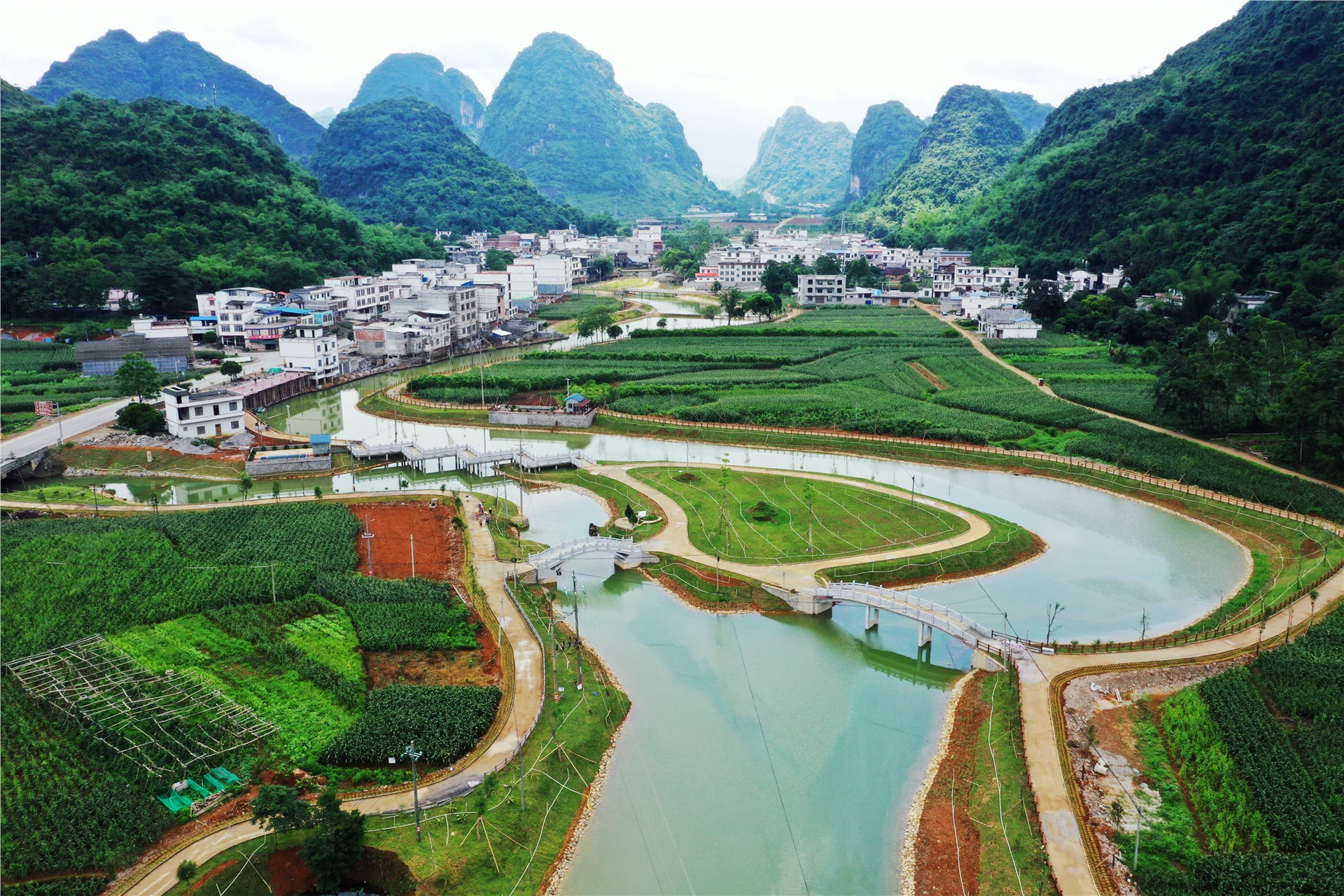

乔老河片区发展规划建设主要依托乔老河片区现有的产业基础,构建“一带两核三区”的乡村产业发展空间结构。片区2018—2019年建设项目共30个,计划总投资1.7亿多元。今年,我县确定的百日攻坚项目有15个,截至6月中旬,已竣工7个,其中河道综合整治项目、攀岩小镇健身步道项目等3个项目进展较快,超预期提前完成建设。村屯旅游道路、乔老河下游骑行绿道、乔老村乔老街精品示范村屯项目建设、羊山村白米屯精品示范村屯项目等已超过或达到均衡进度,预计可在攻坚期内完成建设。而随着攻坚期项目取得突破进展,目前2018—2019年片区的建设项目累计有22个项目实现竣工,片区新形象已初具规模。
此外,在百日攻坚期间,片区2020年计划投资3.5亿多元建设的15个项目已全面启动前期工作,其中2个项目已提前开工。
十个一批出亮点 百日攻坚创实效
县委、县政府高度重视乔老河片区开发建设,为了高位推动片区建设,今年成立了以县长为指挥长的乔老河片区开发建设百日攻坚战指挥部,同时抽调各县直相关单位、古零镇政府等业务骨干共15人驻点办公,负责现场统筹协调推进片区项目,并围绕筹备6月份乔老河片区开发建设阶段性成果展示,开展百日攻坚“十个一批”行动。
百日攻坚战以来,县委、县政府主要领导和分管领导亲自部署,项目业主单位一把手全程跟踪,前线工作组积极作为,合力攻坚,形成了步步咬合、高效运转的项目推进格局,百日攻坚“十个一批”成果显著。
项目建设要顺利实施,建设用地供应是关键。今年以来,古零镇政府和征地拆迁组主动作为,不定期深入村屯开展群众动员工作,全力攻克片区征地拆迁难题,有效的破解了建设项目用地瓶颈,在项目征拆和用地突破一批工作上成效明显。截至6月中旬,已基本完成涉及片区2个项目90多亩的征地拆迁工作,保障了项目的顺利实施。此外,县自然资源局职责担当,积极开展片区村庄规划和土地利用规划调整工作,全力保障项目用地需求。
抓项目就是抓投资、就是抓经济。百日攻坚战中,在加快推进项目建设的同时,招商引资和社会投资完成签约一批的工作也取得了丰硕成果,社会资本的注入为推进片区高质量发展带来新的动力。截至6月中旬,共规划包装招商项目17个,累计接待投资考察企业20多批次,对接意向客商10家,累计洽谈落地项目4个,达成投资意向项目6个。洽谈落地项目总投资达 5.27亿元,其中,总投资4.3亿元的龙河沐心谷康养旅游项目已纳入区级统筹预备项目,正在开展康养休闲区沐心园土地平整、环村道路建设等工作;总投资5000万元的马山康养食品加工项目正在加速推进,预计6月底可完成建设并投入使用;总投资3000万元的黑山羊文化产业园项目正在开展项目选址工作;总投资1700万元的生活垃圾无害化处理项目已完成项目选址和征地工作。
破败的废弃房被清拆复垦成小菜园、小果园,道边新种上了花草树木,房屋前后空地也砌成了小花园,村屯房屋的墙上是一幅幅生动美丽的墙绘,古零街道上是充满民族特色的外立面等等,这些都是乔老河片区发展规划建设带来的焕然一新的变化。这些也是百日攻坚“十个一批”行动中,要完成一批乡村风貌提升工程的工作内容。2019年以来,由住建局牵头在片区内打造3个精品示范村屯、6个设施完善村屯和26个基本整治型村屯。目前,民族村龙河屯乡村风貌提升项目已完成建设,乔老村乔老街精品示范村屯项目建设、羊山村白米屯精品示范村屯项目等2个精品示范屯项目工程进度已达到80%以上,预计6月底完工;设施完善型村屯已基本完工5个;26个基本整治型村屯已完成整治21个。
此外,古零镇政府成立乔老河一线拆违工作队伍,遵循“在建即发现、发现即拆除”原则,对沿河违建临建、乱搭乱盖不定期进行集中拆除。截至6月中旬,累计完成片区“四微”整治250多处、“三微”整治500多户1500多平方米、两违整治5处2500多平方米、“三清三拆”1500多处5000多平方米,乡村人居环境得到明显改善,有力的推进片区乡村风貌提升工作。 (韦舜 侯光辉)
